【群悅泱漫】CCP 止水灌漿查驗紀錄:往下開挖之前,先把地下止水做好

地下室往下開挖前,除了擋土支撐,也要處理地下水。群悅泱漫於 CCP 止水灌漿施工期間,從定位、配比、深度到鑽桿轉速逐項查驗,把日後難以直接看見的施工過程,留下可以對照的紀錄。

・群悅建設編輯團隊

群悅泱漫工程血統證明

地下工程,還有水的問題要處理

看工地時,最容易注意到的是機具、鋼材,以及建築往上長了多少。地下室開挖前的準備,卻有很大一部分發生在地表之下。

前面的 H 型鋼擋土支撐、中間樁與共構樁,是地下工程的重要環節。接著看 CCP 止水灌漿,要理解的是另一件事:土體需要支撐,地下水也需要控制。

群悅泱漫在這段 CCP 止水灌漿施工期間,由郭財寶所長會同現場工地主任與施工廠商,核對施工位置、材料配比與操作參數。這些過程將隨工程推進而越來越難以直接觀察,因此查驗與紀錄,都要在施作當下完成。

CCP 止水灌漿在做什麼?

CCP 是高壓噴射灌漿工法的一種。施工時,透過鑽桿前端的噴嘴噴射漿液,切削周圍土層,使土粒與漿液混合,待其硬化後形成改良土體。

用在止水工程上,重點是依設計安排改良範圍,降低土體的透水性,減少地下水進入開挖區的機會,為後續地下室施工做好準備。

它與 H 型鋼擋土支撐各有任務。擋土支撐著重承受土壓、控制開挖面的變形;CCP 止水灌漿則處理地層改良與地下水滲流的問題。兩者要配合整體開挖設計,不能互相取代。

所以,現場要確認的不只有「灌了多少水泥」。漿液從哪裡進入、施作到多深、以什麼壓力噴射,以及鑽桿如何旋轉和上升,都是施工控制的一部分。

施工前,先確認灌漿的位置

這次放樣查驗,確認施作位置與相鄰 H 型鋼樁的關係。依本次提供資料,兩支 H 型鋼樁之間的間距為 35 公分,現場以量測方式核對定位。

位置的確認,讓後續鑽進與灌漿有明確的依據。機具到了現場,仍要對照配置與控制位置;接下來的深度、方向及操作數據,也都必須對應到實際的施作位置。

施工中,材料與操作參數一起查

現場查驗紀錄如下。這些數值對應本次施作與查驗,並非所有基地皆適用的通用規格。

查驗項目本次文案記載確認重點

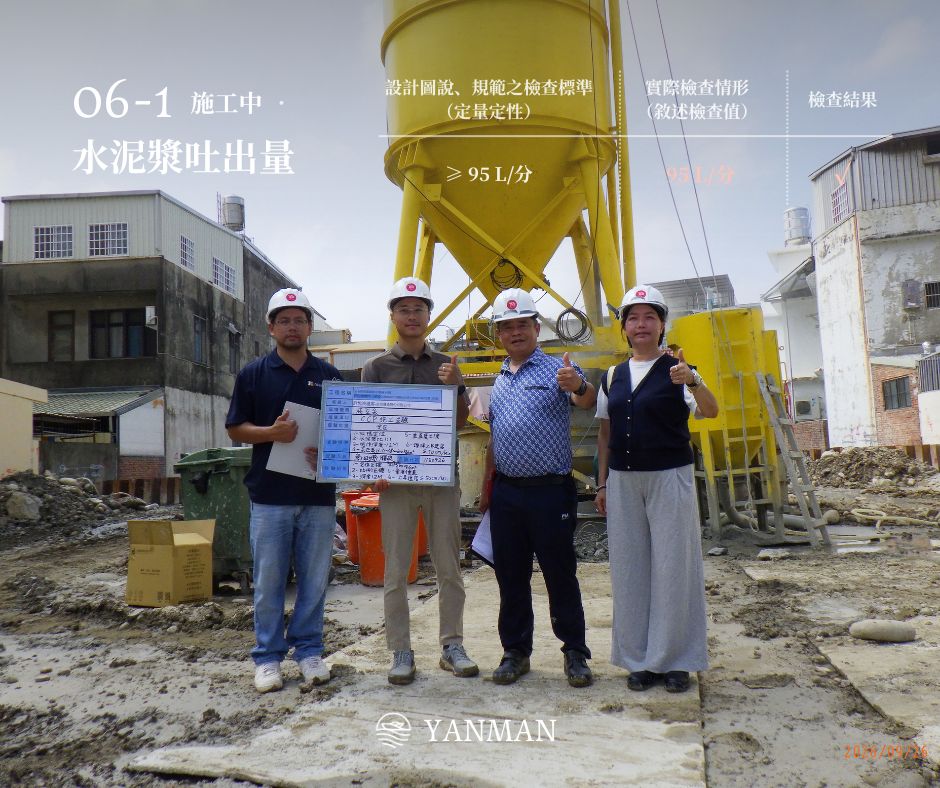

水與水泥配比1:1核對拌製材料的比例
施作深度GL -12 公尺確認本次施作到達的深度
超高壓泵噴射壓力約 200 kgf/cm²核對灌漿時的噴射壓力
鑽桿迴轉速度15 圈/分鐘確認噴射過程的迴轉控制
鑽桿上升速度50 公分/分鐘確認鑽桿提升的施工節奏
鑽桿垂直度偏差小於 1°控制鑽進方向與偏移
施工區泥漿確認無外溢檢查現場泥漿處理與環境整理

配比與壓力,關係到漿液如何進入土層

本次記載,水與水泥比例為 1:1,噴射壓力約 200 kgf/cm²。現場分別核對材料拌製與泵浦運轉,確認灌漿依施工要求進行。

配比與壓力需要一起看,也要配合實際土層條件。材料比例正確,是施工控制的一環;漿液如何噴射、如何與土粒混合,同樣需要過程中的檢查。單一數字無法代替整套施作與查驗。

深度與垂直度,確認灌到哪裡

本次查驗深度記載為 GL -12 公尺,也就是以地面基準向下 12 公尺;鑽桿垂直度偏差控制在小於 1°。

深度回答的是施作到哪個位置,垂直度則關係到鑽桿向下延伸的方向。隨著鑽進加深,傾斜會帶來水平偏移,因此兩項都要確認,才能掌握施作範圍與方向。

迴轉與上升速度,控制噴射的過程

本次記載,鑽桿迴轉速度為每分鐘 15 圈,上升速度為每分鐘 50 公分。

鑽桿在噴射過程中旋轉並逐步提升,這兩個速度影響各深度範圍接受噴射的過程。現場需要依施工要求控制節奏,讓灌漿沿預定範圍進行。

這也是工程紀錄要保留操作數據的原因。只拍下一台機具正在運轉,還不足以交代當時如何施作;把配比、壓力與速度一併記下來,才有具體內容可以對照。

三級品管,與施工前、中、後的檢查

依群悅既有工程紀錄,三級品管依查驗責任區分:施工廠商由工頭先做自主檢查,再由工地主任查驗,並由建商到場進一步確認。先前 H 型鋼查驗,另有建築師共同參與。

本次 CCP 工程記載,由郭財寶所長會同工地主任與施工廠商到場,執行群悅的第三級品管查驗。

而施工前、施工中與施工後,說明的是檢查發生的時間。施工前確認放樣定位;施工中核對深度、配比、壓力與鑽桿操作;施工後再檢查泥漿清理及現場情形。查驗責任與施工階段相互配合,讓檢查持續涵蓋工程推進的過程。

地底下的施工,也關係到地面上的鄰居

基地正在施工,周邊居民的生活仍然繼續。

地下水與土體的變化,是開挖工程需要共同考慮的條件。止水處理配合擋土支撐及施工期間的監測,目的在於管理開挖風險,也關注基地周邊的環境與鄰房。

因此,查驗紀錄上的配比、深度、壓力與速度,背後都有實際的施工意義。這些數字需要在現場被確認,關心的範圍也包含現在就住在基地旁邊的人。

工程血統證明,把家的施工過程留下來

群悅以「工程血統證明」整理住宅興建過程中的材料檢驗、施工查驗與影像紀錄。從 H 型鋼擋土支撐,到中間樁、共構樁,再到 CCP 止水灌漿,每個階段都有不同的檢查重點。

未來住戶走進完成的家,看見的是室內空間與生活的安排。這段地下工程已經退到視線之外,但當時怎麼施作、檢查了什麼,仍可以透過留下的資料回頭了解。

工程血統證明的價值,就在於讓房子的興建過程有跡可循。對正在認識群悅泱漫的人而言,也多了一個了解工程品質的起點。

常見問題

CCP 止水灌漿是什麼?

CCP 是高壓噴射灌漿工法,利用噴射漿液切削土層,使土粒與漿液混合、硬化成改良土體。在止水用途上,依設計配置降低土體透水性,減少地下水滲入開挖區的風險。

群悅泱漫這次 CCP 工程查驗哪些項目?

查驗涵蓋放樣定位、樁位與偏差、漿液配比、施作深度、噴射壓力、水泥漿吐出量、鑽桿迴轉與上升速度、垂直度,以及施工區泥漿清理。本次文案列出的數據包括 GL -12 公尺深度、約 200 kgf/cm² 噴射壓力、每分鐘 15 圈迴轉速度與每分鐘 50 公分上升速度。

CCP 止水灌漿與 H 型鋼擋土支撐有什麼不同?

H 型鋼擋土支撐著重承受土壓與控制開挖面變形;CCP 止水灌漿則透過地層改良降低透水性。兩者依整體工程設計搭配,分別處理支撐與止水需求。

CCP 止水灌漿紀錄與工程血統證明有什麼關係?

工程血統證明整理住宅興建過程中的檢驗與施工資料。CCP 查驗紀錄呈現地下工程的施作位置、材料與操作參數,讓日後難以直接觀察的過程,仍有資料可以追溯。
